Confirman que empresa que construye semipeatonal de Alsina fue multada por la demora



Una parte de la obra de la semipeatonalización de Alsina tenía que terminar en junio y la otra a finales de julio, pero hubo un inconveniente con las prestatarias de servicios en la intersección con Lamadrid que costó resolver, señaló el secretario municipal de Obras Públicas, Alejandro Meneses, a DE LA BAHÍA.

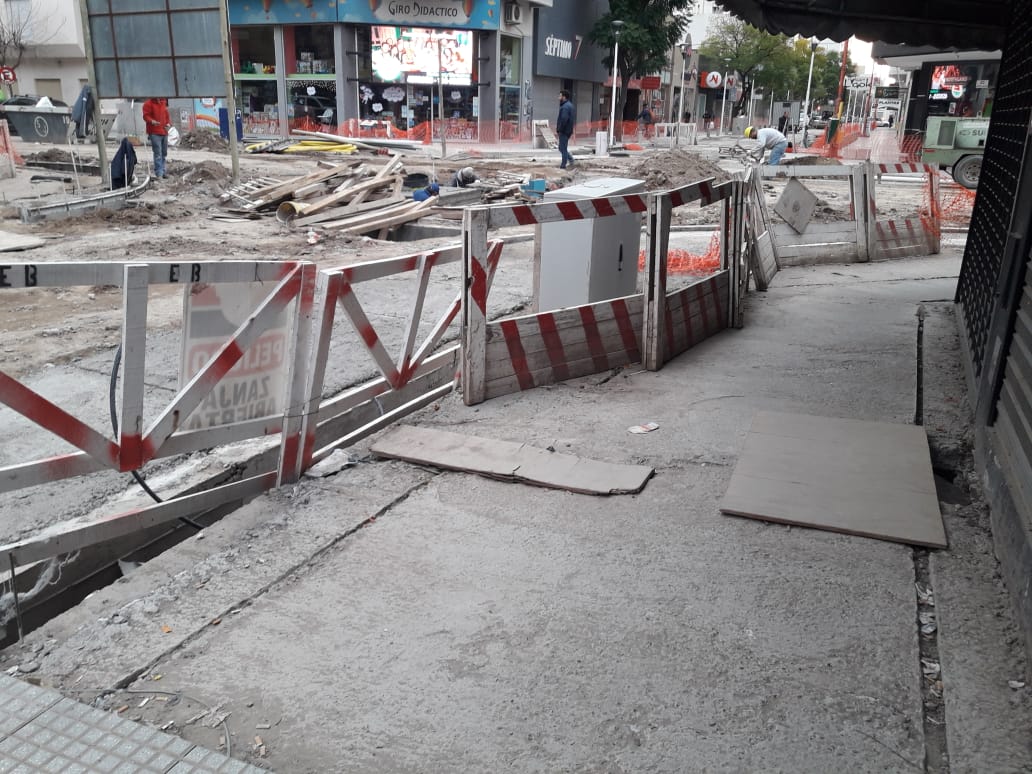

“El reemplazo de dos cables de media y alta tensión se demoró mucho tiempo y retrasó la terminación de veredas y cordones. Tampoco se pudo repavimentar las calles porque se debe seguir una secuencia de trabajo que no se puede interrumpir”, reconoció el funcionario.

“Como el pavimento articulado tiene que estar contenido, tiene que empezarse y terminarse. Además, no queríamos cerrar las cocheras por mucho tiempo”, subrayó.

Meneses expresó que “si bien se tuvieron en cuenta los inconvenientes que puede tener cualquier obra, la empresa constructora fue multada” y contó que la sanción “es un porcentaje por día de atraso respecto al monto del trabajo” y que alcanzaría los $400.000 hacia fines de agosto.
